L'Usine des sports

C'est dans le quartier Arsenal à Tarbes qu'a pris forme le bâtiment dédié au sport de notre territoire : L'Usine des Sports.

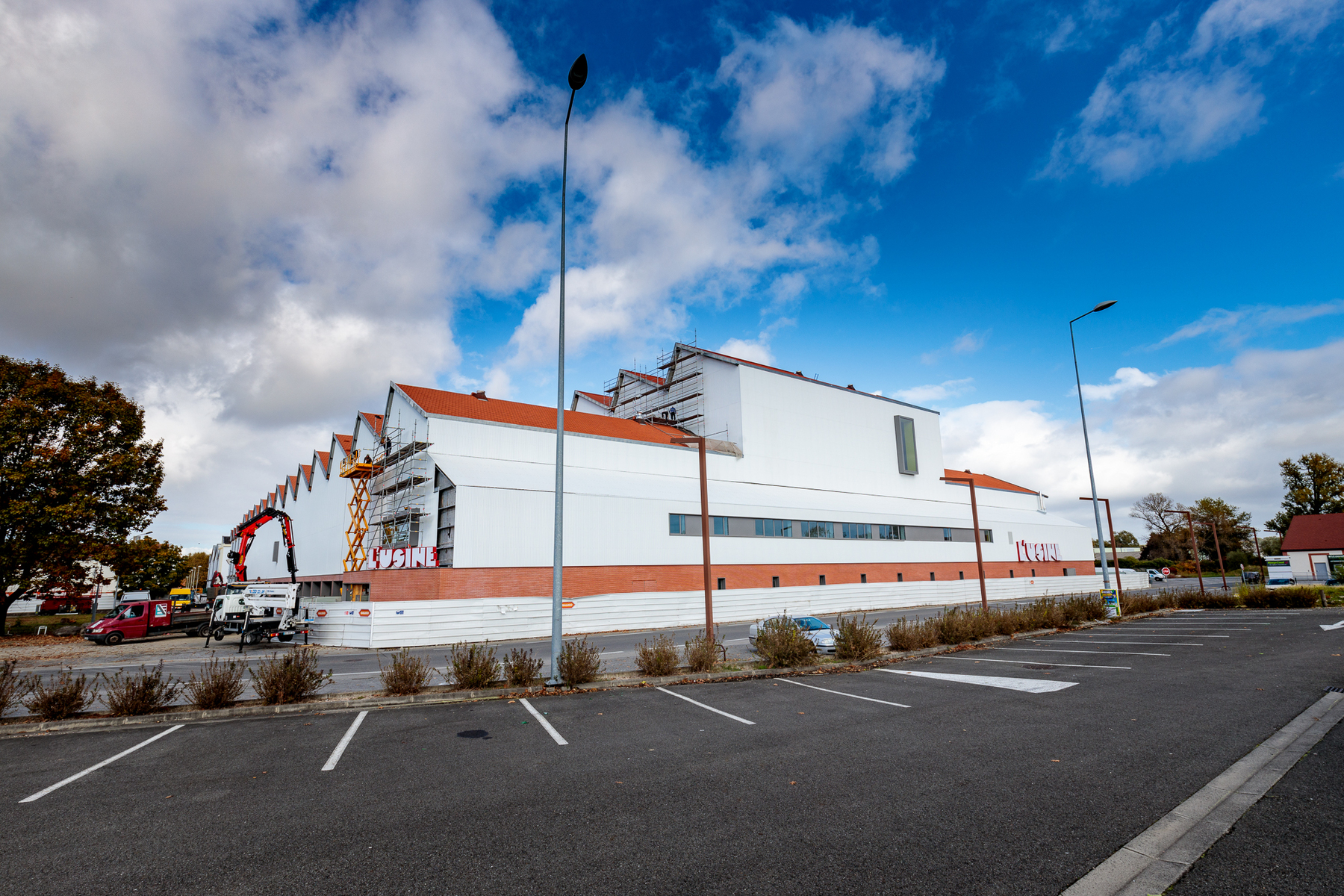

Ancien bâtiment industriel construit en 1937, il s'offre une deuxième jeunesse 80 ans plus tard avec un chantier d'envergure. Rendez-vous au 15 avenue des Forges, 65 000 Tarbes pour déccouvrir L'Usine.



Après 18 mois de travaux L’Usine ouvre ses portes. De passage dans le quartier de l'Arsenal à Tarbes, vous n’avez pas pu manquer l’émergence de ce mastodonte dédié au sport. Ancien bâtiment industriel, l’antique « 313 » est devenu l’équivalent de 3 gymnases en plein cœur de de la ville. 11 000m² réparti en 3 pôles sportif : Escalade / Athlétisme (réservé club) / Sport collectif (réservé club).

Samedi 19 février 2022, le pôle escalade avec son gargantuesque mur de 51m de long sur 19m d’hauteur, ouvre ses voies à tous, un des plus grands murs d'Europe ! Un mur de bloc de 42m de long sur 4.5m de hauteur et un mur d’échauffement est aussi disponible. Découvrez dans cette une vidéo teaser retraçant l’évolution des travaux pendant ces 18 mois. Réalisée et montée par Chagar Productions et le service communication de #AggloTLP

Pôle escalade

Retrouvez toutes les informations pour pratiquer l'escalade ici : https://usine-escalade.com/



Horaires

  • du mardi au samedi : 10h30 / 22h
  • dimanche : 10h30 / 20h



Téléphone : 05 82 15 00 77

Le projet

Une halle sportive de 11 000 m2 comprenant :

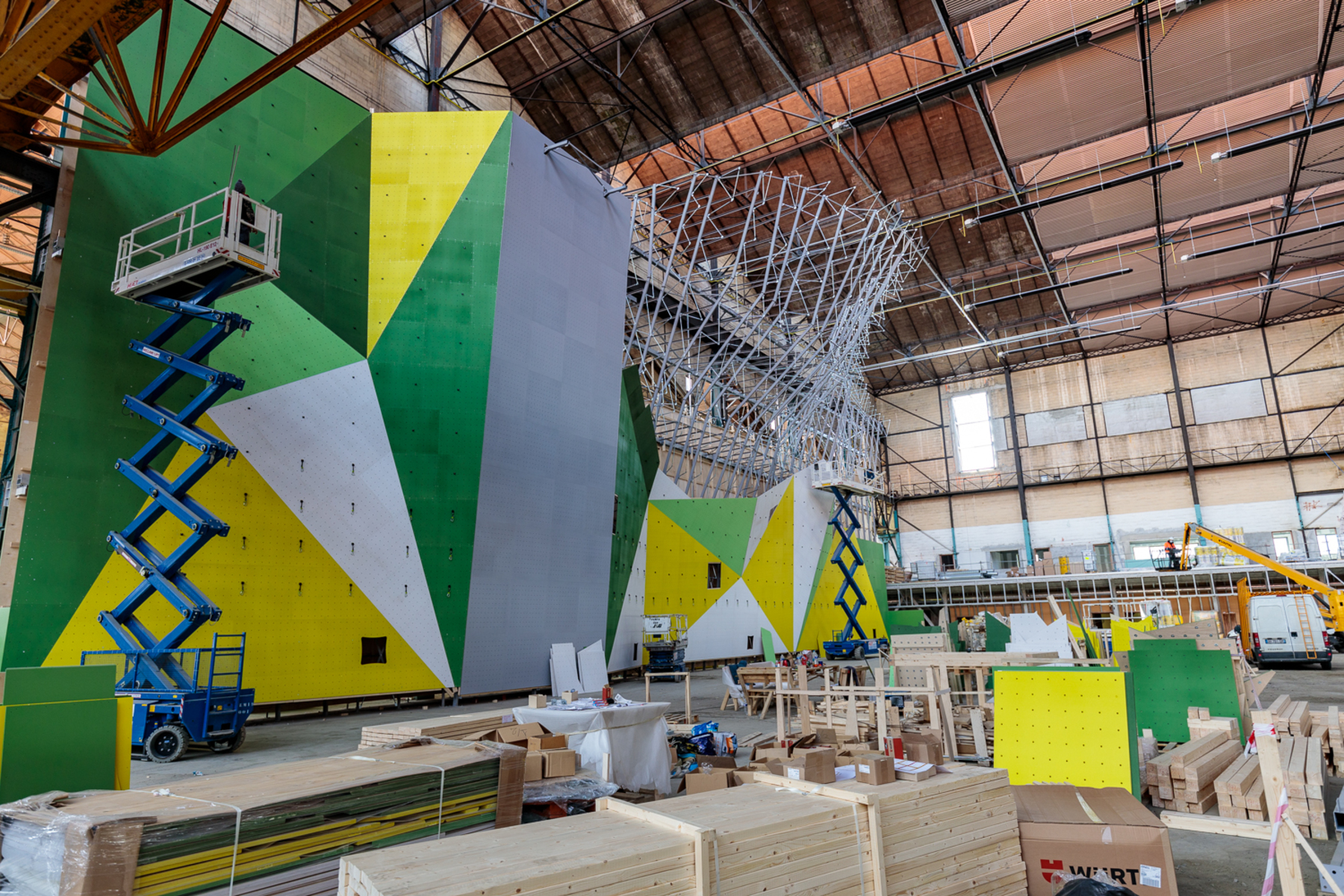

  • 1 pôle escalade, qui sera parmi les plus grands d’Europe de par sa longueur et parce qu’il comprend une SAE (Structure Artificielle d’Escalade) permettant la pratique simultanée des trois disciplines (vitesse – difficulté – bloc) :
    • 1 mur pour la vitesse et la difficulté - 51 m de long / 18 m de hauteur
    • 1 bloc -  42 m de long sur 4,5 m de hauteur
    • 1 mur d’échauffement
  • 1 pôle athlétisme avec une piste de 200 m, saut à la perche, saut en longueur, lancer de poids.
  • 1 pôle sport collectif composé de 2 terrains multisports (hand-ball, basket-ball, volley-ball, badminton).

Les étapes

A. La conception : la maîtrise d’œuvre a été confiée au groupement IDOM (Bilbao) / DUFFAU & Associés (Toulouse) et ALAYRAC (Toulouse)

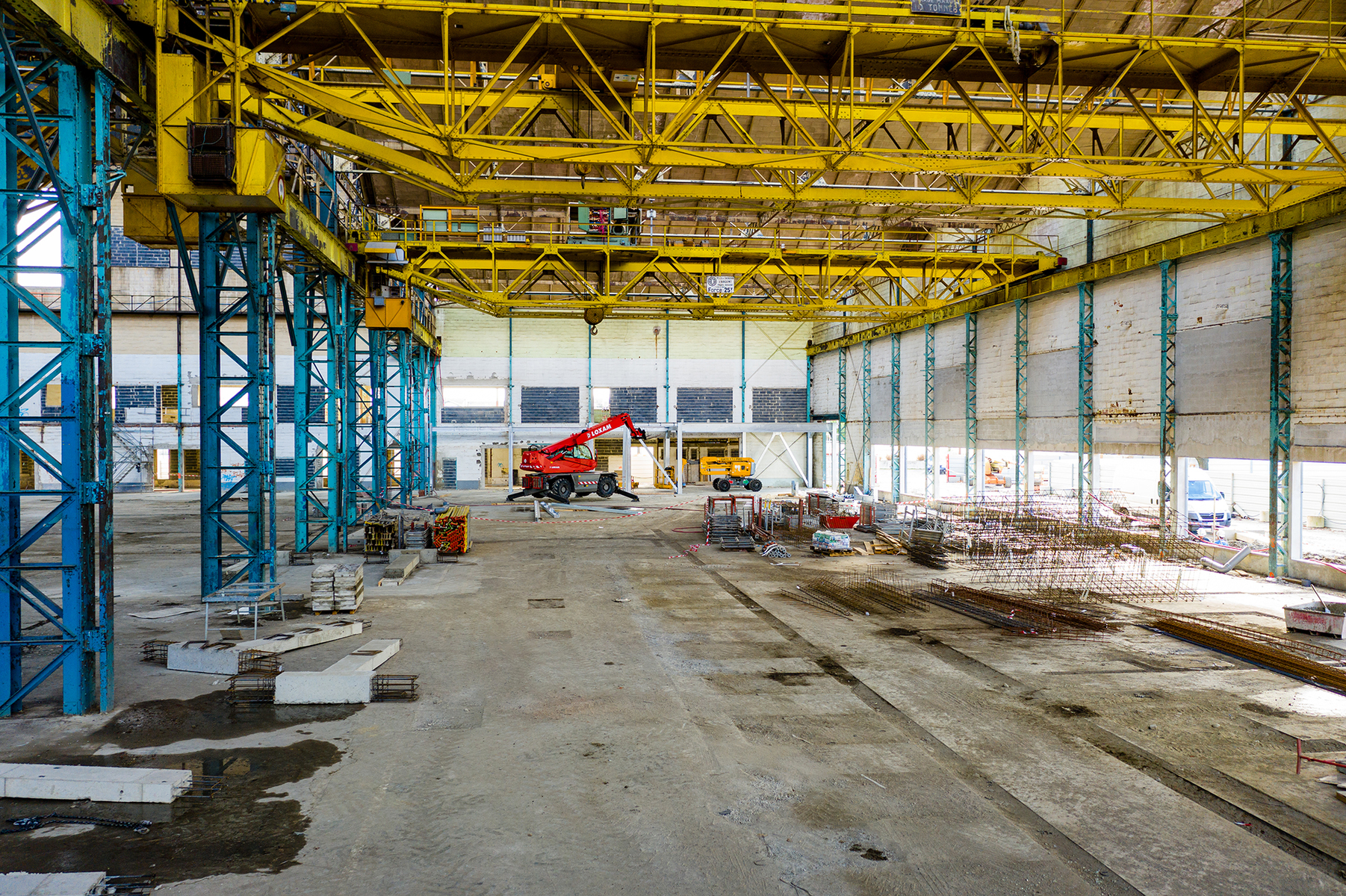

B. Le chantier : compte tenu de la période COVID 19 (confinement) le chantier a réellement démarré début juin 2020.

Il s'est déroulé sur une période de 18 mois.

C. La mise en service a été faite au premier trimestre 2022.

Descriptif du chantier

20 lots ont été constitués pour assurer les travaux (2 lots ne sont pas encore non attribués : lot ascenseur et lot piste athlétisme).

Le MONTANT TOTAL DES TRAVAUX : 8 766 982 € HT

Les PARTENAIRES FINANCIERS :
État : 600 000 €
Région : 1,3 million €
Département : 800 000 €
